Успешное прохождение госэкспертизы
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях

ryazan@expertsmet.ru
+7 (917) 565-46-16
Проверка сметы
Приложите смету или ВОР — покажем, какие позиции могут вызвать замечания, и назовём стоимость доработки
Решения по ролям
Выберите свою роль: покажем состав работ, нормативы, итоговые документы и сроки.
Для кого:
Директорам по строительству, руководителям техзаказчика, cost control, сметным отделам
Ключевые результаты:
Для кого:
Гендиректорам, коммерческим директорам, руководителям ПТО, сметчикам, договорным отделам
Ключевые результаты:
Для кого:
ГИПам, руководителям проектных отделов, главным инженерам, сметным группам
Ключевые результаты:
Для кого:
Тендерным менеджерам, руководителям закупок, коммерческим директорам, сметчикам по тендерам
Ключевые результаты:
Цена одной ошибки
Спешка, неполные исходные данные, переход на РИМ и ФСНБ-2022
Сметная часть возвращается на доработку
Исправления, ответы на замечания и новый круг согласования
Подрядчик ждёт, сроки ввода объекта уходят вправо
Без заключения банк и заказчик не открывают следующий этап
Цена ошибки — не зарплата сметчика, а сдвинутый график и замороженное финансирование. Проверьте смету до подачи в экспертизу.
Проверить смету на рискиЗаказчики
Среди заказчиков — федеральные ведомства, госкорпорации, промышленные компании и девелоперы.
Минюст России
Development SystemsЧленство в СРО
Ассоциация проектировщиков «Содействия организациям проектной отрасли», СРО-П-166-30062011. Регистрационный номер члена П-166-504226063525-2349, в реестре с 08.12.2022.
Реестр НОПРИЗПрезентация
Сметы, согласования, акты КС-2 и КС-3, сопровождение экспертизы — как мы берём сметную часть проекта целиком.
Регион
ЭкспертСмет готовит и проверяет сметную документацию для строительства, реконструкции и ремонта. Заказчики из Рязани и Рязанской области получают смету, ведомость объёмов, обоснование цен или заключение по смете подрядчика в электронном виде. Работа идёт дистанционно: исходные данные заказчик присылает по электронной почте или через мессенджер, результат возвращается тем же способом. Сметчик на объект не выезжает, а сведения с площадки заказчик передаёт по перечню, который составляет сметчик. Такой порядок не требует личных встреч и не замедляет обработку документов. Состав работы определяется задачей заказчика: проверить смету подрядчика, подготовить документацию к экспертизе, рассчитать смету по проекту или закрыть период актами.
Сметная стоимость определяется для территориальной ценовой зоны объекта. Для расчёта имеет значение именно она, а не место, где работает сметчик, поэтому расположение исполнителя на результат не влияет. Сметы считаются по ФСНБ-2022 ресурсно-индексным методом, цены берутся из ФГИС ЦС для региона строительства, то есть для Рязанской области, если объект находится в ней. ЭкспертСмет сопровождает документацию и после сдачи: отвечает на замечания, вносит корректировки, выполняет пересчёты при изменении проекта. Исполнитель отвечает за свою документацию и объясняет принятые решения.
Подход
От проверки исходных данных и расчёта по РИМ до ответов на замечания экспертов.
Берём на себя диалог с госэкспертизой, правим замечания и сдаём сметы без критических ошибок — проект не простаивает из-за сметной части

Детализированные сметы позволяют отследить каждую статью расходов и исключить «скрытые» доплаты
Узкопрофильная команда сметчиков по госрасценкам обеспечивает точность расчётов и соответствие актуальным нормативам
Документация, подготовленная с учетом специфики госзаказа, исключает риски отклонения на экспертизе
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях
Грамотная смета как приложение к госконтракту защищает заказчика от споров с подрядчиком, необоснованных доплат и претензий проверяющих органов
Над проектом работают инженеры-сметчики с опытом в строительстве, ремонте, инженерных сетях и знанием специфики госзаказа
Составим точную смету даже без полного комплекта проектной документации: по дефектным ведомостям, эскизам или результатам выезда инженера
Срок фиксируем в договоре до старта работ — под тендер, согласование или начало СМР
Консультируем, защищаем смету перед подрядчиком или проверяющими и оперативно вносим необходимые корректировки
Задачи региона
Обоснование начальной цены контракта и смета контракта готовятся для закупок по 44-ФЗ и 223-ФЗ. Сметчик определяет стоимость по проекту и ведомости объёмов, оформляет расчёт и обоснование цен так, чтобы документ можно было приложить к закупочной документации. Заказчик в Рязани получает расчёт, где у каждой цены есть основание. Расчёт выполняется по действующей Методике 421/пр.
Комплект сметной документации проверяется на комплектность, а цены на обоснованность. Сметчик сверяет сметы с проектом, устраняет расхождения и готовит ответы на замечания экспертов: по каждому замечанию — исправление или обоснование со ссылкой на норму. Заказчик получает документы, подготовленные к подаче в экспертизу. Реестр замечаний ведётся до закрытия.
Перед ремонтом фиксируются дефекты, их место и объём. Сметчик передаёт заказчику форму для осмотра, по результатам замеров составляет ведомость и рассчитывает по ней смету. Ведомость становится основанием для стоимости ремонта и показывает, какие работы нужно выполнить на объекте в Рязани и в каком объёме. Объёмы считаются в единицах сметных норм.
Локальные и объектные сметы и сводный сметный расчёт составляются по проекту или по ведомости объёмов. Расчёт ведётся по ФСНБ-2022 ресурсно-индексным методом, цены берутся из ФГИС ЦС. Заказчик получает смету в редактируемом виде и в PDF, с пояснительной запиской по принятым решениям. Объёмы увязаны с чертежами.
Смета переводится в текущий уровень цен, пересчитывается на ресурсно-индексный метод или корректируется при изменении проекта. Сметчик показывает, какие позиции изменились и как это отразилось на итоге. Версии расчёта сохраняются, поэтому новую редакцию можно сравнить с прежней и увидеть все изменения. Пересчёт выполняется по утверждённым исходным данным.
Направления и цены
Разработка и сопровождение сметной и исполнительной документации по действующей нормативной базе.
Комплексная подготовка сметной документации, соответствующей нормативным требованиям для согласования и реализации
Считаем по составу: локальная смета от 25 000 ₽, объектная от 35 000 ₽, сводный расчёт от 50 000 ₽.
ВОР от 25 000 ₽, конъюнктурный анализ от 25 000 ₽, срочность добавляет 50–150% к базовой цене.
Оптимальный выбор для тех, кто ищет баланс между ценой и глубиной проработки; включает все необходимые разделы
Базовая подготовка включает аудит, правки, обоснования цен и пояснительную записку.
Закрытие замечаний от 25 000 ₽ за смету; сопровождение экспертизы считаем как 30% от стоимости подготовки.
Профессиональная разработка всех типов технической документации для строительства с учетом требований стандартов
Расчёт объёмов по чертежам: 120–140 ₽ за позицию, минимальный заказ 25 000 ₽.
Обмер на объекте: 1 000–1 250 ₽ в час; исполнительные журналы и закрывающие документы считаются отдельно.
Профессиональная проверка смет с целью выявления ошибок, неточностей и выполнение оптимизации затрат
Проверка перед экспертизой: 25 000–75 000 ₽ за смету, в зависимости от объёма и исходных данных.
Экспертное заключение от 25 000 ₽; корректировка после замечаний обычно 50% от базовой цены.
Полный комплекс работ по разработке и оформлению исполнительной документации для строительных проектов любой сложности
КС-2/КС-3: 700–1 200 ₽ за акт или 60 ₽ за позицию, минимальный заказ 25 000 ₽.
КС-3 включена при заказе КС-2; КС-6а от 25 000 ₽, М-29 от 25 000 ₽.
Комплексное сметное сопровождение проектов на условиях аутсорсинга – эффективная альтернатива штатному отделу
Абонемент включает ежемесячное закрытие, КС-2/КС-3, книгу закрытия и взаимодействие с бухгалтерией.
Расширенный аутсорс с представлением на стороне заказчика и сбором первички: от 50 000 ₽ в месяц.
Образцы документов
Пять направлений — пять комплектов документов. Ниже образцы: форма настоящая, данные условные.
Форма по Методике, утв. приказом Минстроя России № 421/пр
Локальный сметный расчёт (смета) № 02-01-01
на общестроительные работы
| № | Обоснование | Наименование работ и затрат | Ед. изм. | Кол-во | Всего, руб. |
|---|---|---|---|---|---|
| Раздел 1. Фундаменты | |||||
| 1 | ГЭСН 06-01-001-01 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | ГЭСН 06-01-001-16 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 1,18 | 612 870 |
| Раздел 2. Стены | |||||
| 3 | ГЭСН 08-02-001-01 | Кладка стен кирпичных наружных простых при высоте этажа до 4 м | м³ | 96,5 | 318 240 |
| Итого прямые затраты | 1 117 540 | ||||
| Накладные расходы | 98 320 | ||||
| Сметная прибыль | 68 740 | ||||
| Всего по смете | 1 284 600 | ||||
Считаем по проекту или ведомости объёмов в нормативах ФСНБ-2022. Каждая строка — со ссылкой на норму и на лист проекта.
В комплекте
Приложение к сопроводительному письму в экспертную организацию
Ответы на замечания
по разделу «Смета на строительство»
| № | Замечание эксперта | Ответ и внесённые изменения | Статус |
|---|---|---|---|
| 1 | Объём работ по п. 14 ЛСР 02-01-01 не подтверждён проектной документацией | Объём приведён в соответствие с листом 7 раздела КР, ведомость объёмов откорректирована | Снято |
| 2 | Не представлен конъюнктурный анализ на оборудование по п. 31 | Приложен анализ по трём поставщикам с коммерческими предложениями | Снято |
| 3 | Применён индекс, не соответствующий кварталу составления сметы | Смета пересчитана с действующими индексами, итог обновлён в сводном расчёте | На проверке |
Проверяем комплект до подачи, загружаем документы и ведём переписку с экспертной организацией. Сопровождаем в экспертизе и отвечаем на замечания.
В комплекте
Заключение специалиста
Заключение по результатам проверки
сметной документации подрядчика
| № | Позиция | Что выявлено | Было, руб. | Стало |
|---|---|---|---|---|
| 1 | п. 3, ЛСР 02-01-01 | Объём кладки больше проектного на 12,4 м³ | 359 130 | 318 240 |
| 2 | п. 19, ЛСР 02-01-02 | Применена норма на более сложный вид работ | 204 600 | 171 900 |
| 3 | гл. 9, сводный расчёт | Лимитированные затраты начислены дважды | 86 500 | 43 250 |
| Итого по проверенным позициям | 650 230 | 533 390 | ||
Сверяем смету с проектом: объёмы, нормы, индексы, лимитированные затраты. На выходе — документ, с которым можно идти к подрядчику.
В комплекте
Унифицированная форма № КС-2, утв. постановлением Госкомстата России от 11.11.99 № 100
Акт о приёмке выполненных работ № 3
отчётный период: 01.09.2026 – 30.09.2026
| № | По смете | Наименование работ | Ед. изм. | Кол-во | Стоимость, руб. |
|---|---|---|---|---|---|
| 1 | 1 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | 2 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 0,59 | 306 435 |
| Итого по акту | 492 865 | ||||
Готовим закрывающие документы по смете и журналу работ. Позиции, объёмы и суммы в акте совпадают со сметой — расхождения находим до подписания, а не после.
В комплекте
Приложение к акту оказанных услуг
Отчёт о сметном сопровождении
за сентябрь 2026 г.
| Дата | Объект | Задача | Результат |
|---|---|---|---|
| 03.09 | Склад, корп. 2 | Локальная смета на отделочные работы | Передана заказчику |
| 11.09 | Офисное здание | Проверка сметы подрядчика | Заключение, 6 замечаний |
| 18.09 | Склад, корп. 2 | КС-2 и КС-3 за август | Подписаны |
| 26.09 | Офисное здание | Ответы на замечания экспертизы | 4 из 5 сняты |
За вашими объектами закреплён сметчик: сметы, проверка подрядчиков, акты и ответы на замечания. Затраты на фонд оплаты труда — до 40% ниже, чем со штатным сметчиком.
В комплекте
Разрабатываем сметы и ведомости объёмов работ, проводим проверку и экспертизу, считаем стоимость по позициям в Рязани и по РФ. Онлайн-калькулятор и сметный аутсорс.
Пакеты
Выберите сценарий: в каждом пакете — состав работ и итоговые документы.
Готовим корректировки смет и обоснование, сопровождаем согласование объектов до утверждения.
Выверяем соответствие ПД/РД, формируем ВОР и полный комплект документов с трассируемостью источников для МГЭ/банков.
Сравнение подходов
Критерии, по которым обычно выбирают исполнителя:
| Критерий | Частный сметчик | Штатный сметчик | ЭкспертСмет |
|---|---|---|---|
| Сроки и предсказуемость | Зависит от человека, нет SLA | В пике — узкое горлышко | SLA ответы, параллельная работа команды 3–5 экспертов |
| Риски и ответственность | Личные договорённости | Ответственность на работодателе | Процессы и проверки, экспертиза смет, поддержка в спорных ситуациях |
| Соответствие нормам | Обновления — на исполнителе | Нужно регулярно доучивать | Актуальные ФЕР/ТЕР/ГЭСН и индексы 2026 года, корректная методика (в т.ч. РИМ) и региональные индексы Москвы (ФГИС ЦС) |
| Документы и трассируемость | Часто не хватает пакета для банка/ГГЭ | Зависит от практики отдела | Полный комплект для Мосгосэкспертизы и банков + соответствие 44-ФЗ/223-ФЗ |
| Масштабирование | Сложная замена | ФОТ растёт, простои | Гибко наращиваем ресурс, несколько проектов без потери качества |
| Экономика | Дешевле точечно | Дорого на год: софт/налоги/отпуска | Оплата за фактическую загрузку, без ФОТ и лицензий на вашей стороне |
Калькулятор
Заполните параметры проекта — покажем диапазон стоимости и срок подготовки. Отдельная локальная смета считается отдельно — от 25 000 ₽.
Стоимость
Цены «от» по типам заказчиков. Точную стоимость называем после просмотра исходных данных.
Подрядчики и субподрядчики
| Услуги и стоимость | Строительные компании | Девелоперы | Проектные бюро | Госзаказчики | Частные заказчики |
|---|---|---|---|---|---|
| Ваш профиль | Подрядчики и субподрядчики | Застройщики и инвесторы | Архитекторы и проектировщики | Бюджетные организации | Малый бизнес и частные лица |
| Составление смет | |||||
| Локальная смета (базовая) | от 32 000 ₽ | от 38 000 ₽ | от 28 000 ₽ | от 35 000 ₽ | от 25 000 ₽ |
| Объектная смета | от 45 000 ₽ | от 52 000 ₽ | от 38 000 ₽ | от 48 000 ₽ | — |
| Сводный сметный расчёт | от 60 000 ₽ | от 70 000 ₽ | от 52 000 ₽ | от 65 000 ₽ | — |
| Ведомость объёмов работ (ВОР) | от 25 000 ₽ | от 25 000 ₽ | включено | включено | от 25 000 ₽ |
| Конъюнктурный анализ цен | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Экспертиза и сопровождение | |||||
| Проверка сметы перед экспертизой | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Сопровождение в госэкспертизе | 30% от экспертизы | 30% от экспертизы | 30% от экспертизы | включено | — |
| Корректировка после замечаний | 50% от базовой цены | включено | 50% от базовой цены | включено | — |
| Экспертное заключение | от 25 000 ₽ | включено | от 25 000 ₽ | включено | — |
| Исполнительная документация | |||||
| Акт КС-2 (за позицию) | 60 ₽ мин. 25 000 ₽ | 60 ₽ мин. 25 000 ₽ | 80 ₽ мин. 25 000 ₽ | 50 ₽ мин. 25 000 ₽ | — |
| Справка КС-3 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | — |
| Журнал КС-6а | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Ведомость М-29 | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Специальные опции | |||||
| Срочное выполнение (24 часа) | +100% | +100% | +150% | — | +50% |
| Ресурсно-индексный метод (РИМ) | включено | включено | включено | включено | +2 000 ₽ |
| Работа с вашим ПО | включено | включено | включено | включено | +3 000 ₽ |
| Выделенный менеджер | включено | включено | включено | включено | +5 000 ₽/мес |
| Консультация по оптимизации | включено | включено | включено | — | включено |
| Типовой проект | от 60 000 ₽ или 0.5–0.8% СМР | от 75 000 ₽ или 0.4–0.7% СМР | от 40 000 ₽ за раздел ПСД | от 65 000 ₽ фиксированная | от 25 000 ₽ за объект |
| Срок выполнения | 3–5 дней | 5–7 дней | 5–7 дней | 7–10 дней | 2–3 дня |
Порядок работы
Созвоны назначаются в общее рабочее время сторон. Рязань и Москва находятся в одном часовом поясе, поэтому пересчёт времени не нужен, а согласование занимает минимум усилий. Договорённости после разговора фиксируются письменно, чтобы к ним можно было вернуться при уточнении состава работ или исходных данных. Если со стороны заказчика участников несколько, разговор планируется так, чтобы в нём были те, кто принимает решения по смете, а вопросы не приходилось повторять. Так проще удержать общий ход работы и не потерять решения, принятые в разговоре.
Изменения проекта вносятся с пометкой версий. Когда проектировщик выпускает новую редакцию, сметчик записывает, с какой именно редакцией он работает, и отмечает, какие позиции расчёта пересчитаны. Версии хранятся вместе, поэтому заказчик может сравнить редакции и увидеть, как правка отразилась на итоговой стоимости. Сметчик учитывает версии не только расчёта, но и исходных документов: проектных листов, ведомостей и писем, на основании которых вносились правки.
Заказчик присылает проект, ведомости или смету. Сметчик оценивает состав документов и до начала работы называет срок и стоимость. Документы хранятся и передаются с соблюдением конфиденциальности: доступ к материалам ограничен кругом исполнителей, занятых на объекте, а передача идёт по согласованным каналам. Оценка состава работы делается до начала расчёта, поэтому заказчик заранее знает, какие документы потребуются, и решает, принимать ли предложенные условия. Если документов недостаточно, сметчик указывает, каких именно, до начала работы.
Кейсы

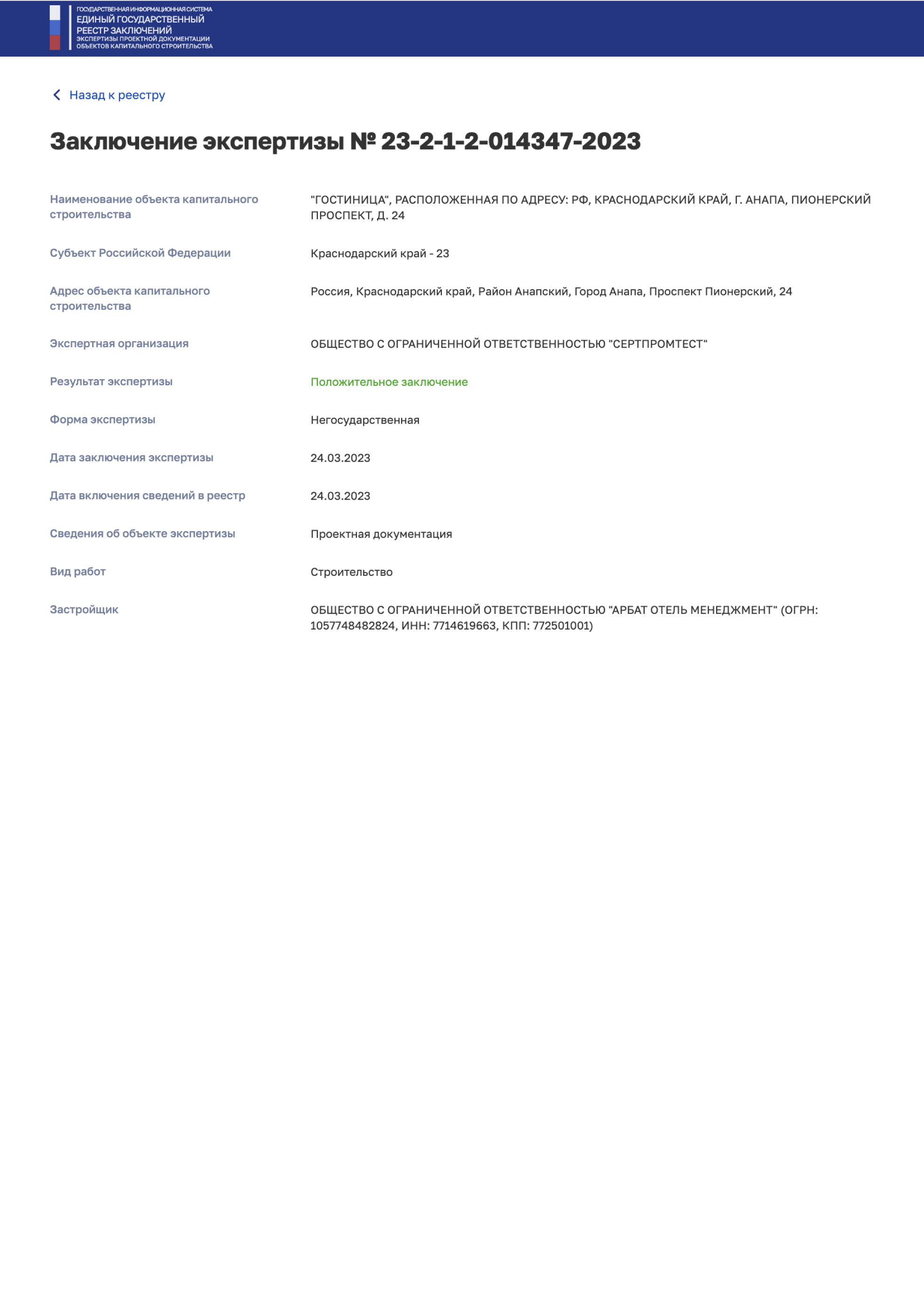

11 выписок из государственного реестра заключений по объектам, где мы готовили сметную документацию. Листайте ленту вбок и нажмите на выписку, чтобы открыть её целиком.
Нас цитируют
Редакции обращаются к нам за комментариями о ценах на стройматериалы, сметах и стоимости строительства.
Статьи
Методики, изменения в нормативной базе и типовые замечания по сметной части.
Ресурсный метод в сметном деле: от теории к практике. Узнайте, как применить этот метод для минимизации затрат и оптимизации сметы на строительство
Читать полностьюПодпишитесь на рассылку и получайте новости от экспертов, инструкции и полезные материалы
Объекты региона
Многоквартирные и индивидуальные жилые дома. Сметы охватывают общестроительные работы, инженерные системы и благоустройство. Ведомость объёмов разбивается по разделам проекта, чтобы заказчик в Рязани мог сопоставить каждую часть расчёта с листом чертежей. Инженерные системы считаются отдельными разделами со своими объёмами и ведомостями.
Цеха и склады. В расчёте учитываются фундаменты под оборудование, металлоконструкции, полы и монтаж оборудования. Соответствие характеристик оборудования проекту проверяется, а цены ресурсов, которых нет во ФГИС ЦС, обосновываются конъюнктурным анализом. Монтаж оборудования показывается отдельно от строительной части, чтобы затраты можно было сопоставить с технологическим проектом.
Фермы, хранилища, теплицы. Типовые конструкции и технологическое оборудование считаются по соответствующим нормам. Смета разделяет строительную часть и оборудование, чтобы заказчик видел вклад каждой части в общую стоимость объекта. Раздельный расчёт упрощает согласование сметы и последующую проверку актов. Для ферм и хранилищ объёмы считаются по рабочим чертежам.
Водоснабжение, канализация, тепло- и электроснабжение. В смету входят земляные работы, пересечения с другими коммуникациями и восстановление покрытий. Объёмы считаются по рабочим чертежам, а сопутствующие работы выделяются отдельными строками, чтобы их было видно. Работы по восстановлению покрытий считаются по площади нарушенного участка.
Торговые и офисные здания. Расчёт включает отделку и инженерные системы. Требования арендаторов сметчик уточняет у заказчика заранее и отражает в составе работ, чтобы смета соответствовала тому, что действительно предстоит выполнить на объекте в Рязани. Отдельным разделом показываются инженерные системы, чтобы их стоимость была видна.
Усиление конструкций, демонтаж, стеснённые условия, поэтапность. Коэффициенты на стеснённость применяются только при подтверждении проектом, а работы разбиваются на этапы, чтобы смета соответствовала очерёдности выполнения и позволяла отслеживать стоимость каждого этапа. Демонтаж и усиление считаются отдельными разделами, а вывоз мусора и защита смежных конструкций выделяются строками.
Вопросы
Да. Заказчик из Рязани может заказать отдельно ведомость объёмов, проверку сметы, конъюнктурный анализ или акты. Состав работы фиксируется в задании, и сметчик берёт ровно ту часть, которая нужна. Если позже потребуется дополнить результат другими услугами, они подключаются к уже выполненной работе без пересчёта готовых документов. Результат каждой услуги самостоятельный и может использоваться отдельно. Объём заказа определяется заказчиком.
Рязань находится в московском часовом поясе, поэтому разницы во времени нет. Созвоны назначаются в общее рабочее время, а документы и вопросы передаются письменно и в любой момент. Заказчику не нужно подстраиваться под график исполнителя: ответ на письменный запрос он получает в рабочее время сметчика. Если вопрос возникает вне созвона, достаточно направить письменный запрос. Вопросы не теряются.
Отвечает сметчик, который составил смету. По каждому замечанию он готовит исправление либо обоснование. Если замечание поступило от эксперта, обоснование содержит ссылку на норму, если от подрядчика, сметчик показывает расчёт. Заказчик из Рязанской области получает ответы письменно, вместе с актуальной редакцией документов. Исправленные расчёты сопровождаются пояснением, какие позиции изменились и по какой причине. Срок ответа согласуется заранее.
Да. Смета составляется по документам, а сметчик на объект не выезжает. Данные с объекта заказчик в Рязани передаёт по перечню, который составляет сметчик: замеры и сведения о состоянии конструкций. Если сведений не хватает, вопросы собираются одним перечнем и направляются заказчику письменно, без разрозненных обращений. Чем подробнее заполнен перечень, тем точнее расчёт. Сметчик проверяет полученные данные на полноту.
Для расчёта нужны проект или ведомость объёмов, техническое задание и требования заказчика к форме результата. Документы направляются в электронном виде. Сметчик оценивает их состав и сообщает, чего не хватает. Ответ с оценкой работы приходит до начала расчёта, поэтому заказчик из Рязани заранее знает, что именно предстоит передать. Документы можно передавать в форматах DWG и PDF или в виде сканов.
Да. Работа ведётся с юридическими лицами по договору с техническим заданием и актом. В договоре закрепляются состав работ, исходные данные, форма результата и порядок передачи документов. Для компаний Рязанской области порядок тот же, а конфиденциальность документов соблюдается на всех этапах работы. Акт подписывается по результату работы, а срок и стоимость заранее указываются в задании. Условия фиксируются письменно.
